A la Empresa Eléctrica de Loja tampoco le cumplió la compañía Progen

La entidad lojana entregó un anticipo del 70%. El monto total de la obra asciende a USD 20.1 millones. Se suma a lo ocurrido en Los Ríos y Guayas.

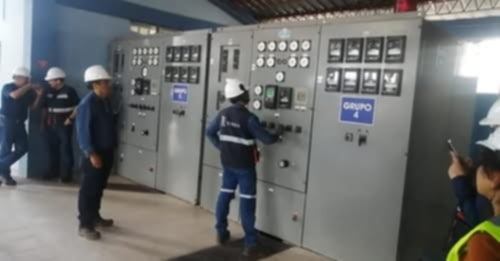

La repotenciación de la Central Térmica Catamayo, en un inicio, debió ser entregada en enero de 2025.
La repotenciación de la Central Térmica Catamayo, en un inicio, debió ser entregada en enero de 2025.

La compañía Progen Industries LLC tampoco cumplió con la Empresa Eléctrica Regional del Sur (Eerssa), pese a que esta, en el marco de un contrato suscrito por USD 20.1 millones, el 26 de julio de 2024, para la repotenciación de la Central Térmica Catamayo, le pagó el 70% del anticipo. Así informa el portal digital Primicias.

Dos contratos incumplidos

La central se encuentra ubicada en el cantón Catamayo, en la provincia de Loja. A la empresa, el Estado, a través de la Corporación Eléctrica del Ecuador (Celec), le adjudicó dos contratos por USD 149,1 millones, en agosto de 2024, para instalar 50 megavatios en la central Quevedo III (Los Ríos) y 100 megavatios en Salitral (Guayas).

Las centrales debían entrar en operación en noviembre de 2024, pero, aunque la construcción comenzó, las obras han tenido continuos retrasos. De ahí que el Gobierno de Daniel Noboa notificó la terminación unilateral de los dos contratos y, además, denunció a la empresa por estafa. Incluso la Contraloría está haciendo exámenes especiales a los contratos.

Un tercer contrato firmado es con la Eerssa, también durante la declaratoria de emergencia del sector eléctrico en 2024, que tampoco se ha cumplido. Este se suscribió, incluso, semanas antes de la firma de los acuerdos para Quevedo III y Salitral.

Seis meses

Progen tenía seis meses para instalar soluciones nuevas de generación termoeléctrica por 15 megavatios en la central de Loja. Según documentos del proceso de contratación, los motores son de 2023.  Además, los expedientes del proceso informan que la empresa comenzó con la ejecución de la obra en septiembre de 2024.

En un inicio, el plazo vencía en enero de 2025, pero luego de la firma del contrato, mediante una adenda, el compromiso fue modificado y se le otorgó un mes más a la empresa. Eso significa que la nueva generación en Catamayo debía estar operativa para febrero de 2025, pero eso no ha ocurrido, según manifiesta el asambleísta Lenín Barreto, de la Revolución Ciudadana.

Primicias da cuenta que pidió a Progen una versión sobre este contrato, pero no hubo una respuesta. La Empresa Eléctrica, en cambio, dijo que «el contrato está en ejecución por lo tanto aún no están en operación los grupos electrógenos».

PARA SABER

El primer contrato entre la Eerssa y Progen, de julio de 2024, firmó Richard Vicente Vaca Carrión, en aquel entonces presidente Ejecutivo, y la adenda de agosto de 2024, Cornelio Castro Guzmán, presidente Ejecutivo encargado de la Empresa Eléctrica.
