Construcción del Parque Eólico Huascachaca con avance significativo

Los aerogeneradores y más componentes están arribando desde China, llegarían en un mes.

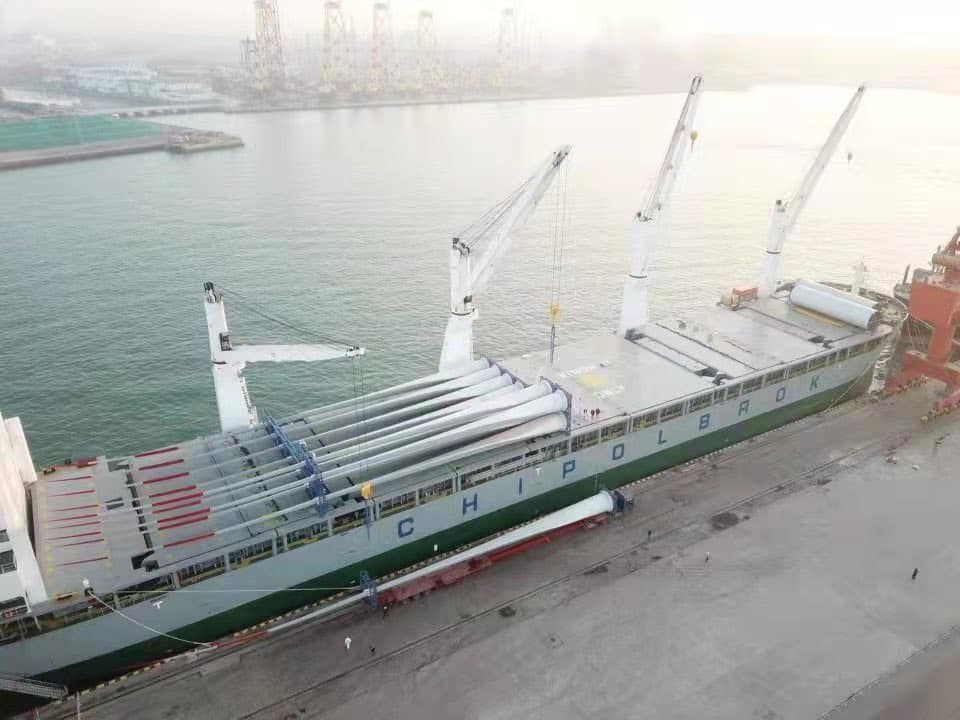

Se hizo público unas fotos del embarque de los componentes.
Se hizo público unas fotos del embarque de los componentes.

En estos días ya se realizó el embarque en el país asiático de China los aerogeneradores y componentes para el Parque Eólico Huascachaca de 50MWp que se considera como el más grande del país y que se construye en la provincia de Loja, cantón Saraguro, parroquia San Sebastián Yuluc.

Sus obras se ubican en las mesetas relativamente planas orientadas de sur a norte, denominadas Uchucay y Yuluc, en las cuales se emplazarán los 15 aerogeneradores.

De acuerdo a los estudios realizados por Elecaustro S.A., definieron que el Proyecto tendrá una capacidad instalada de 50 MW, con 15 aerogeneradores de una potencia unitaria del orden de 3,3 MW y una producción bruta media anual esperada de 132,9 GW.h.

El gerente de Elecaustro, Antonio Borrero, revela que el proyecto avanza de buena manera, “la carga ya está lista en el barco y en un mes aproximadamente llegará al Puerto Bolívar”, afirma y cuenta que después de realizar el proceso de desaduanización se desembarca cada componente: torres, góndolas, generadores, transformadores, palas.

Se ubicarán de forma ordenada en una plataforma que se está construyendo en el Puerto Bolívar para poder realizar los viajes a Huascachaca que está a 84 kilómetros en la vía Cuenca-Girón-Pasaje.

Aspiran para finales de febrero tener las primeras torres y en marzo o abril se harían las pruebas experimentales y en junio ya se estaría operativo.

Fases

En la uno se hizo el mejoramiento, ampliación y rectificación de las vías de acceso, desde la intersección de la vía Girón-Pasaje hasta la Comunidad Uchucay de 6,16 km de longitud, dividida en dos tramos: vía Girón, Pasaje-Puente sobre el río Jubones de 1,65 km; y Puente sobre el río Jubones-Población de Uchucay de 4,5 km; y el puente sobre el río Jubones de 50 m de longitud.

En la fase dos A se considera el suministro, construcción y puesta en operación de la subestación Uchucay y su vía de acceso; línea de transmisión a 138 kV, subestación de seccionamiento La Paz y eje vial 2.

Y la fase dos B, abarca la provisión y montaje de los 15 aerogeneradores, construcción de obras civiles restantes para el parque eólico; y, sistema colector de media tensión (34,5 kV).

CLAVE

En Loja se consolidaría el segundo parque eólico, puesto que, el uno está en cerro Villonaco.
